“为我们的革命友谊干杯!”连云港精矿混矿项目组的一个小型聚会上,满是欢声笑语。是什么让大家在短短六个月内结下了如此深厚的“革命友谊”?是一起踏过的荆棘,一起尝过的苦,还是一起分享过的喜悦?这一切都源于连云港精矿混矿这个过程充满艰辛,回忆起来却又充满喜悦感和成就感的项目。在七一这个特殊的日子,听项目部女党员一起回忆在连云港精矿混矿项目现场技术攻关的故事。
一腔热血,万丈豪情
2021年1月,项目组初次来到现场,眼前的场景让大家傻眼了:多年没有使用过的厂房处处锈迹斑斑,地面沉降成一个个大坑,屋面透风又漏雨,连地磅和吊车都被人盗走了!如此破败不堪、杂草丛生的废弃厂区,我们该如何把它变成一座既高速运转又环保美观的现代化工厂?面对摆在我们面前的困难,我们一筹莫展,厂房里肆意生长的植物却重燃了我们的信心,小小的植物面对复杂的环境也能充满生机和活力,我们面对困难又怎能畏惧,怎能停滞!说干就干,年轻人的雷厉风行在我们这个团队彰显无疑,经过一段时间的精心筹划、设计,2021年3月12日项目正式开工,我们暗下决心:一定要把项目组的第一个工程做好做美,用设计师的情怀、工程师的技术,打造一个兼具美观和实用的项目,用一腔热忱和勇往直前的豪情,用上乘的技术和服务满足客户的需求!
为此,我们做了周全的准备工作:设计师熬夜绘制并不断优化的施工图、采购师反复对比确定最优的成本采购合同、项目经理事无巨细的项目管理计划……历时三个月的精心准备就是为了工地上的热火朝天与井然有序,为了项目能顺利竣工,为了客户满意的笑容。
百般无奈,百折不挠
受到疫情、市场波动等众多因素的影响,在三个月的工期内要把一片荒芜的工地变成可投入使用的工厂,对于项目组来说已经是一次挑战了。虽然我们制定了详细的进度计划,考虑了几十条风险预案,但是计划总赶不上变化,疫情的爆发、物流的中断、气候的原因一波又一波的困难源源不断地向我们袭来:项目组的小伙伴们除了完成项目日常的工作还要不断的处理诸如因外部供水引起的缺水问题、因程序过长引起的资金不足问题、因海洋气候导致的暴雨冰雹天气问题、因新增合同外工程引起的工作面交叉问题、因外部道路封闭引起的材料供应不畅等众多问题……我们就像打怪升级的小英雄,披荆斩棘地解决了重重困难,一路心惊胆战,一路又顺利通关。
打怪路上,防不胜防,4月29日,关键线路出问题了!为了省经费、赶进度,项目组在保证不影响效果的前提下,决定将圆筒混料机在钢筋混凝土基础达到强度之前先安装底座,等底座调整完毕后再安装筒体,这样一来既节省堆存场地,又避免设备的二次转运。然而当我们把筒体的到货时间延后,麻烦接踵而至:因为筒体超宽、超高,需要办理超限证才能进行公路运输,而超限证的审批时间至少需要4个工作日,于是当我们准备在4月29日发货的时候,被通知因为临近五一假期,到货时间将比原计划晚9天。
9天的工期对项目组来说太重要了,大家急得如热锅上的蚂蚁。这时团队的默契再次展现出来了,大家自觉地分头行动,有的去和设备公司沟通办证流程是否可以简化,有的去沟通物流公司能否有更快速的运输途径,有的去研究设备安装是否能压缩时间……最后在大家的共同努力下,筒体终于提前了3天,于5月10日进入施工现场,大家既心酸又激动,百感交集,按实际情况提前的这三天工期是多么不易,而按进度计划滞后的这六天工期又给项目组多么大的压力,在后期项目组还要开展多少工作来追赶进度!

▲筒体安装
安全重于泰山,行使一票否决权
你可能永远都无法相信,工期紧张到每日、计划精确到小时的项目,安全经理居然下令停工了!而且,项目组毫不犹豫地执行了停工令!这就要从我们“一票否决”的安全管理制度说起了。
按照相关文件制度规定,项目的安全控制责任人是安全经理,安全经理在项目管理工作中具有独立处理项目安全工作事物的特殊权利,面对安全问题,可直接下达 “停工”指令。形象地说,本项目的安全经理在施工现场拥有“一票否决权”,且可以不考虑项目进度、成本等因素下达指令,以杜绝安全事故的发生。
5月14日至15日,项目现场的海边港口出现七级大风,当时屋面施工正处于焦灼的赶工时期,安全经理判断大风将会影响屋面作业人员的安全,立即下达了停工令,为此施工经理不得不调整施工进度安排,费控经理需考虑增加成本,项目经理不得不协调由此产生的连锁问题。但是为了安全,项目组选择立即停工,确保从根源上杜绝安全隐患事故的发生。作为一支专业的团队,我们深知项目进度的重要性,但我们更明白安全生产高于一切!

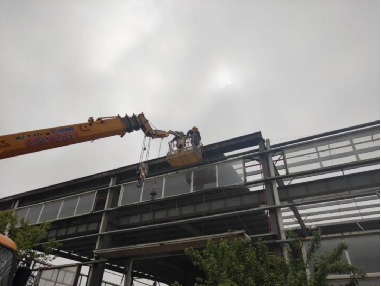

▲高空作业安全检查
披星戴月,我们断电的二十二天
2021年5月6日晚上11点,工地上“噼啪”两声惊醒了刚刚入睡的工人们。配电间计量仓烧毁了!由于烧毁的是供电局严禁其他人员进入的计量区域,我们事先无法检查,事后也不能立即修复。为了保证工厂日后的生产安全,项目组决定新建配电间,在此之前,工地进入断电状态。
断电加上新增的配电间工作量,项目进度变得困难重重。工器具的使用全靠柴油发电机,七八台发电机发出巨大的轰隆轰隆声响让工作现场已经无法正常交流,大家只能扯着嗓子沟通,电线纵横交错占据工作面;设备无法单机运行,控制系统全凭专家们的经验,一切的电路电线都无法试验排查;更要命的是狂风暴雨说来就来,发电机及电线瞬间就泡在水里,只能马上停工处理。直到5月28日现场通上了电,伴随着生产线运行,项目组的工作才恢复正常。
2021年6月18日,我们完成了外墙、绿化、道路等美化工程,项目正式竣工,进入试运行阶段。2021年7月15日,业主宣布试运行成功。此时,厂房外的杏树也已经由来时的满是杏花变成了结满黄灿灿的果子,这是不是也意味着我们辛苦的劳动也即将换来累累硕果:厂房内生产系统稳定,设备运转良好,各项试验数据均达到验收标准,圆满地达到了项目预期目标。

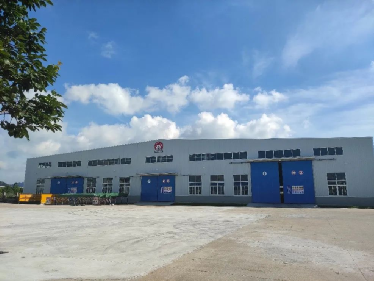

▲竣工后的生产线
▲ 试运行成功
最终实现项目如期交付,无论是项目还是工作团队都得到了业主的交口称赞,成为了长矿院经济效益、社会效益双丰收的经典案例之一!回想项目的实施过程,我们缺电、缺水、缺资金、缺材料、缺工作面……好像什么都缺,但长矿院的科研团队不缺的是热情,是专业的技术,是认真的态度,是执着的精神!他们用自己一个个成功的项目书写了“跟党奋斗,兴院有我”征程,他们上下求索,锐意进取,致力于成为最值得信赖的矿山综合服务商!
连云港精矿混矿项目组,这个年轻而充满朝气的团队回忆起他们乘风破浪刻苦攻关的过程,看到的他们通过努力勾勒出的即将投入生产的工厂充满了期待,这是阳光下最耀眼的存在,是我们胜利的果实,更是我们“革命友谊”的见证!
长矿院工程设计院是国内唯一拥有多种铜精矿混矿工艺、堆取工艺、运输工艺及全自动化系统设计经验的设计院,也是国内唯一拥有铜精矿保税混矿EPC总承包业绩的综合服务商。设计院充分掌握国内混矿工艺设备数据,能为客户提供咨询、设计、采购、施工及运营的全方位服务,是为中国有色金属协会和海关总署提供铜精矿保税混矿项目环保咨询的唯一科研院所。
旗下的混矿工程团队拥有硕士以上学历30余人,平均年龄33岁,拥有17名党员,年富力强,技术过硬,团队在铜精矿保税混矿方向拥有丰富的经验,凭借出色的表现获得“长矿院2021年度青年文明号”称号,是最值得信赖的合作伙伴。
(工程设计院 黄晓阳)
